Էլեկտրոնային դարակների պիտակները (ESL) փոխում են, թե ինչպես են մանրածախ վաճառողները կառավարում գնագոյացումը: Տեղադրման գործընթացը որոշում է, արդյոք խանութը ձեռք է բերում մրցակցային առավելություն, թե ժառանգում է թանկ սպասարկման բեռը:
Համակարգի ճարտարապետության հիմունքներ
ESL համակարգը բաղկացած է չորս փոխկապակցված բաղադրիչներից: Նրանց հարաբերությունները հասկանալը կանխում է թանկարժեք սխալները, որոնք թիմերը բազմիցս անում են:
Էլեկտրոնային պիտակներօգտագործել էլեկտրոֆորետիկ ցուցադրման տեխնոլոգիա: Լիցքավորված սև և սպիտակ մասնիկներ պարունակող միկրոկապսուլները գաղթում են կիրառվող լարման տակ՝ ստեղծելով կայուն պատկերներ, որոնք պահպանվում են առանց հոսանքի: Այս ֆիզիկան թույլ է տալիս մարտկոցի կյանքը տևել 3-5 տարի նորմալ աշխատանքային պայմաններում-Hanshow-ի Nebular շարքը հետևողականորեն հասնում է 5 տարվա նշագծին, մինչդեռ որոշ բյուջետային չինական արտադրողներ հազիվ են հասնում մինչև 2,5 տարի: Ցուցադրման չափերը տատանվում են 1,54 դյույմից՝ դարակների ստանդարտ եզրերի համար մինչև 12,2 դյույմ՝ ծայրային գլխարկի գովազդների համար:


Բազային կայաններ (մուտքի կետեր)կամրջել ցանցային ենթակառուցվածքը և անլար պիտակի հաղորդակցությունը: SES-imagotag-ի VUSION համակարգը աշխատում է 2,4 ԳՀց հաճախականությամբ, մինչդեռ Pricer-ը որոշ մոդելներում օգտագործում է սեփական ինֆրակարմիր/RF հիբրիդ: Յուրաքանչյուր բազային կայան կառավարում է հարյուրից հազարավոր պիտակներ իր ծածկույթի շառավղով-SES-imagotag-ը պահանջում է 15,000 յուրաքանչյուր մուտքի կետի համար, սակայն իրատեսական թիվը 2,000-3,000 է խիտ մանրածախ միջավայրում, նախքան անընդունելի անկման տեմպերը կսկսեն հայտնվել:
Կառավարման սերվերիրականացնում է ESL ծրագրային փաթեթը: Այն պահպանում է արտադրանքի տվյալների բազան, ցուցադրում է կաղապարներ, հերթերում թարմացման հրամաններ և գրանցում համակարգի իրադարձությունները: Cloud-ի տեղակայումը զգալիորեն բարելավվել է վերջին երեք տարիներին: 10,000 պիտակից ցածր մանրածախ առևտրականների մեծ մասի համար ամպը այժմ կանխադրված առաջարկությունն է:
Կառավարման Ծրագրերապահովում է վերահսկման միջերեսը պիտակների գրանցման, ձևանմուշների ձևավորման, բովանդակության պլանավորման և համակարգի մոնիտորինգի համար: API-ի որակը խիստ տարբերվում է վաճառողների միջև: Pricer-ի API-ի փաստաթղթերը գերազանց են: SES-imagotag-ը բարելավվել է, բայց դեռ բացեր ունի: Ավելի փոքր վաճառողներից ոմանք ունեն API-ներ, որոնք իրենցից հետո են թվում:

Կայքի հարցում. Հաջող տեղադրման հիմքը
Համաձայն Մանրածախ արդյունաբերության առաջնորդների ասոցիացիայի 2022 թվականի ուսումնասիրության, տեղանքի ոչ համարժեք հետազոտությունները նպաստում են ESL-ի տեղակայման ձախողումների մոտավորապես 60%-ին, որոնք պահանջում են զգալի վերամշակում:
Խիստ հարցում է պահանջվումնվազագույնը երեք ժամ2000-քմ մակերեսով խանութի համար։

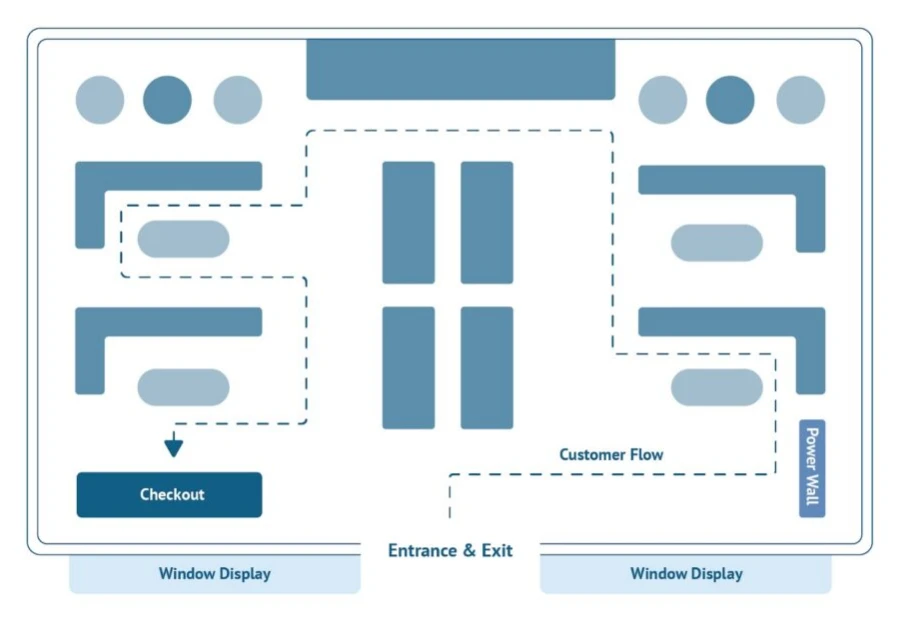

Ֆիզիկական միջավայրի գնահատում
Հատակագծի Փաստաթղթեր
Ձեռք բերեք կամ ստեղծեք մանրամասն հատակագծեր, որոնք ցույց են տալիս դարակների դիրքերը, կողմնորոշումները, բարձրությունները և շինանյութերը: Պահանջվող տեղեկատվությունը ներառում է սառնարանային միավորների գտնվելու վայրը և տեսակները, կառուցվածքային սյուները և պատերը, առաստաղի բարձրության տատանումները և առկա էլեկտրական և ցանցային ենթակառուցվածքները:
Խանութի կողմից տրամադրված հատակագծերը պետք է ստուգվեն: Մեկ Kroger-ի տեղադրումը Օհայոյում ուներ տրամադրված հատակագիծ, որը չորս տարեկան էր և չէր ցուցադրում սառնարանային հատվածի ամբողջական վերանորոգում: Բազային կայանի դիրքերը պահանջում էին վերապլանավորում տեղադրման երկրորդ օրը: Այդ իրավիճակը հնարավոր է խուսափել պատշաճ ստուգմամբ։

Դարակների դասակարգում
Դարակների յուրաքանչյուր տեսակ տարբեր կերպ է վարվում ՌԴ ազդանշանների համար, և մոնտաժող սարքավորում պատվիրելուց առաջ անհրաժեշտ է հասկանալ, թե ինչ կա խանութում:
Ստանդարտ մետաղական գոնդոլներ-մանրածախ խանութների մեծ մասի հացն ու կարագը-առաջացնում են ազդանշանի չափավոր թուլացում: Այստեղ լավ են աշխատում երկաթուղային սեղմակները; Pricer-ի K-սերիալի տեսահոլովակները և SES-imagotag-ի SmartTAG տեսահոլովակները կայուն հաջողություն են գրանցել:Մետաղական զամբյուղի դարակաշարիրականում ավելի հեշտ է աշխատել, քանի որ բաց դիզայնը ստեղծում է նվազագույն ՌԴ միջամտություն: Կեռիկի ադապտերները արդյունավետ են, թեև թրթռման հետ կապված խնդիրներ կարող են առաջանալ բարձր երթևեկության վայրերում, որտեղ հաճախորդները մշտապես առգրավում են իրերը:
Ապակե ցուցափեղկերդրանք պարզ են-ցածր թուլացում, և աշխատում է կպչուն կամ մագնիսական մոնտաժ. 3M VHB ժապավենը նախընտրելի է մշտական տեղադրման համար, քանի որ այն ժամանակի ընթացքում չի փոխվում:Սառնարանային պատյաններ փակ դռներով-սա այն կազմաձևն է, որն առաջացնում է նախագծի ձախողումներ: Լուրջ թուլացում տեղի է ունենում ապակու և մետաղական շրջանակի միջոցով: Միայն արտաքին մագնիսական ամրացում: Ներքին տեղադրումը չպետք է փորձվի՝ անկախ վաճառողի հավաստիացումներից: Ներքին տեղաբաշխման դեպքում անկման տոկոսադրույքները միշտ անընդունելի են:
Սառնարանային միավորներնույնիսկ ավելի վատ են: Ներքին տեղադրումը խորհուրդ չի տրվում: Ժամանակաշրջան. Տարածքը երկարացնող սարքերի, հատուկ ալեհավաքների և վերադիրքավորման փորձարկումները հուսալի արդյունքներ չեն տվել: Տեղադրեք արտաքինից կամ ընդհանրապես մի տեղադրեք:
ՌԴ շրջակա միջավայրի վերլուծություն
Փաստաթղթավորեք բոլոր 2,4 ԳՀց հաճախականությամբ թողարկիչները: WiFi մուտքի կետերը ակնհայտ են-ձայնագրել ալիքների հանձնարարությունները: Բայց մի մոռացեք Bluetooth փարոսները (հաճախորդների վերլուծության համար ավելի ու ավելի տարածված), անլար անվտանգության տեսախցիկները, միկրոալիքային վառարանները ընդմիջման սենյակներում և IoT սենսորները:
Որոշ LED լուսավորման համակարգեր-հատկապես խելացի/միացվածները-առաջացնում են բավականաչափ 2,4 ԳՀց աղմուկ, որպեսզի առաջացնեն թարմացման ընդհատվող խափանումներ: One Target խանութի տեղադրումը պահանջել է երկու օր անսարքությունների վերացում, նախքան դրանց նոր լուսավորության կառավարման համակարգի հետ հարաբերակցությունը հայտնաբերելը: Ստուգեք ամեն ինչ:

Դասագրքային մոտեցումը ներառում է ուղու կորստի հաշվարկներ այնպիսի բանաձևերով, ինչպիսիք են PL(d)=PL(d₀) + 10n log₁0(d/d₀) + Xσ: Գործնականում սովորում են կոպիտ կանոնները, որոնք այնուհետև վավերացվում են թեստավորման միջոցով: Մետաղական գոնդոլները կրճատում են միջակայքը մինչև 12-15 մետր մեկ բազային կայանի համար: Մոտ սառնարան, կտրեք այն կիսով չափ: Բետոնե սյուների հետևում անհրաժեշտ է-տեսադաշտի-գիծ կամ հատուկ բազային կայան: Քայլելու թեստը{12}}ավելի ուշ կներկայացվի, դա իրականում ցույց է տալիս, թե արդյոք ծածկույթն աշխատում է:
Պիտակի քանակի պլանավորում
Հաշվեք SKU-ները յուրաքանչյուր բաժանմունքի համար դարակների տարածության գծային մետրի համար: Մթերային խանութը սովորաբար աշխատում է 8-12 SKU մեկ մետրի համար: Առողջությունն ու գեղեցկությունն ամենուր են-դեղատների ստանդարտ դարակաշարերը կարող են լինել 15-20, բայց Sephora-ի ոճի էկրանը կարող է հարվածել 40+. Electronics-ը սակավ է աշխատում 3-6 մետրի վրա: Հագուստը նման է 4-8-ին:
Բազմապատկեք յուրաքանչյուր բաժանմունքի պահարանի ընդհանուր երկարությամբ: Ավելացնել5% պատահականություննոր արտադրանքի ներկայացման համար-կամ10%եթե մանրածախ վաճառողը հաճախակի պլանոգրամի փոփոխություններ է կատարում:
Չափերի բաշխման համար տեղակայումների մեծ մասը ավարտվում է շուրջը60-70% փոքր պիտակներ (1,54 դյույմ), 15-20% միջին (2.13"), իսկ մնացորդը բաժանվում է 2,9 դյույմ և ավելի մեծ չափերի միջև: Մանրածախ առևտրով զբաղվողները սկզբում հետևողականորեն թերպատվիրում են 2,9 դյույմանոց չափսը, այնուհետև վերադառնում են ավելին ստանալու համար: Գովազդային ցուցասարքերն ապահովում են մարժա, և խանութների մենեջերները ցանկանում են ավելի մեծ պիտակներ այդ կետերի համար: Համապատասխանաբար բյուջե.

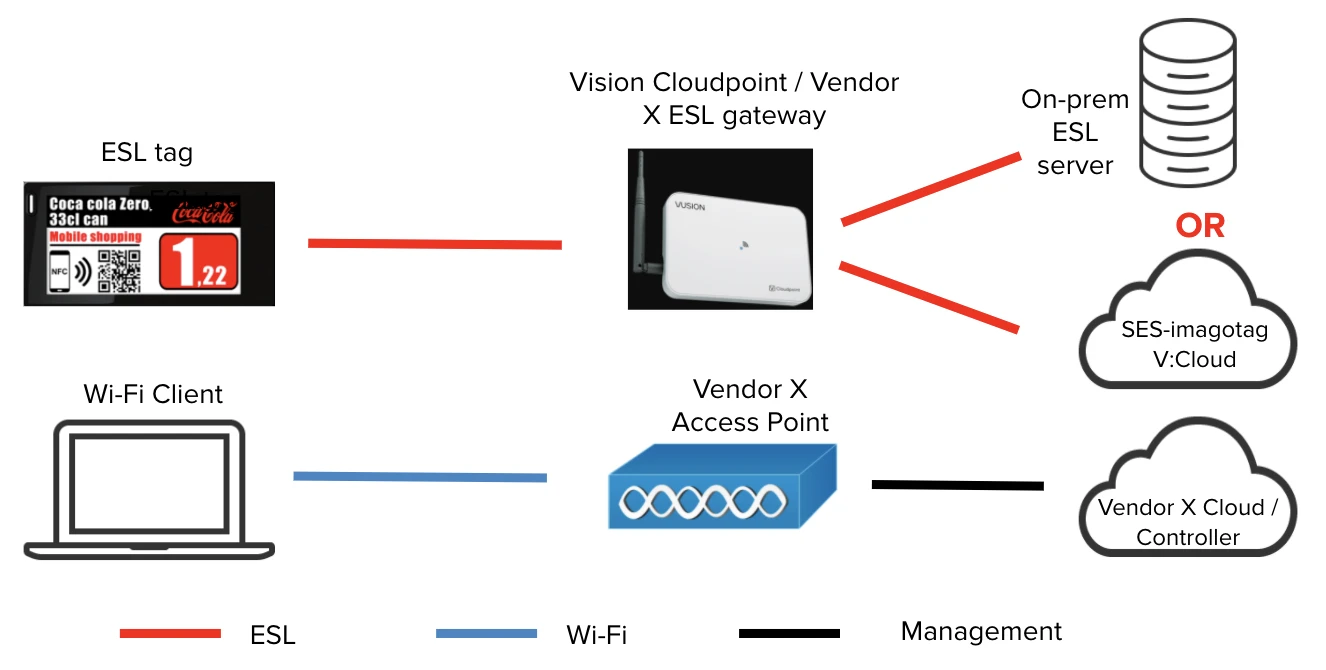

Ցանցային ենթակառուցվածք

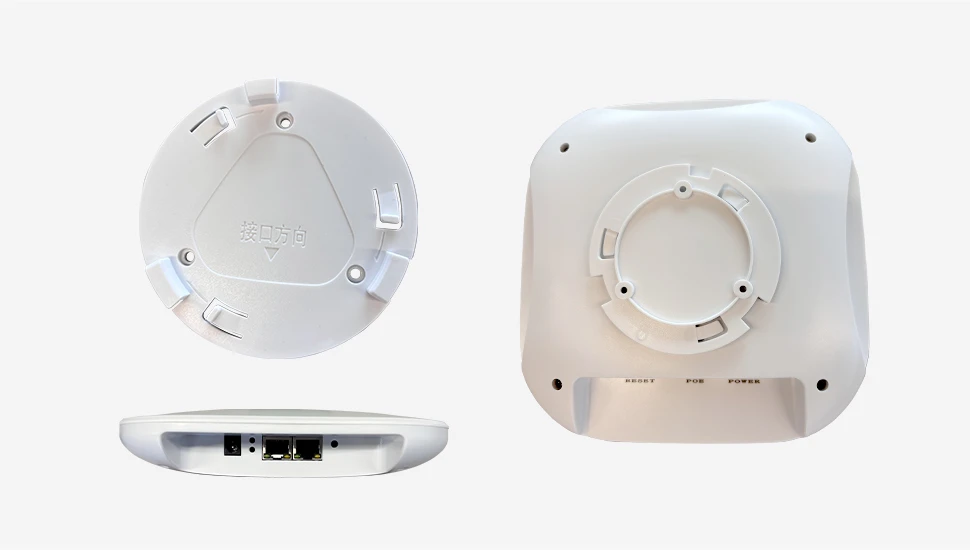

Բազային կայանի քանակը
Ազատ տարածության մեջ տեսական ծածկույթը 25-30 մետր է։ Իսկական խանութում այդ թիվը անիմաստ է։ Մետաղական դարակներով իրատեսական տեսականին է10-15 մետր. Սառնարանային գոտիները նվազում են5-8 մետր.
Փաստացի հաշվարկը բարդ չէ։ Հատակը բաժանեք գոտիների՝ ըստ խոչընդոտման տեսակի, կիրառեք ծածկույթի իրատեսական շառավիղը յուրաքանչյուր գոտու համար, ամփոփեք անհրաժեշտ բազային կայանները, ապա ավելացրեք.20% կրճատում. Այդ ավելորդությունն այն է, ինչը պահպանում է թարմացման հաջողության մակարդակը 99%-ից բարձր և կանխում է կեսգիշերային շտապ օգնության կանչերը, երբ բազային կայանը մահանում է:
2000 քառակուսի մետր մթերային խանութը փչացավ այսպես. ստանդարտ առևտրի տարածքը զբաղեցրեց մոտ 1400 քմ և անհրաժեշտ էր 4 բազային կայան: 400 քմ մակերեսով սառնարանային հատվածի համար պահանջվում էր 3 բազային կայան՝ կրճատված միջակայքի պատճառով: Բարձր խտության կոսմետիկայի փոքր տարածքին անհրաժեշտ էր իր սեփական բազային կայանը: Ընդհանուր թիվը հասել է 8-ի, իսկ ավելորդության դեպքում պատվերը եղել է 10-ի համար:
Վաճառողի-SES-imagotag-ն այս դեպքում-մեջբերել է 6-ը: Նրանք չեն սխալվել մաքուր ծածկույթի տեսանկյունից: Բայց 6 բազային կայանները կմատուցեին 97% թարմացման արագություն: 10 միավորի տեղակայումը հետևողականորեն հասնում է 99,5%-ի+. Այդ 2,5% տարբերությունը թարգմանվում է որպես 75 պիտակներ, որոնք չեն թարմացվում շաբաթավերջին վաճառքի համար 3000 պիտակ ունեցող խանութում: Լրացուցիչ սարքավորումների արժեքը արդարացված է:
Տեղադրում
Լեռը միջև3,0-4,0 մետրհատակի մակարդակից բարձր: Դրանից ցածր և դարակների խոչընդոտները սպանում են ծածկույթը: Ավելի բարձր և ազդանշանի հզորությունը մինչև ներքևի-դարակների պիտակները կորչում են-որոնք հաճախ բարձր-արագության SKU-ներ են, որոնք հուսալի թարմացումների կարիք ունեն:
Հորիզոնական դիրքը միջանցքի խաչմերուկներում, որտեղ հստակ տեսանելի գծեր կան բազմաթիվ ուղղություններով: Երբեք մի տեղադրեք անմիջապես սառնարանային բլոկների վերևում: Միայն կոմպրեսորային միջամտությունը խնդիրներ կառաջացնի:

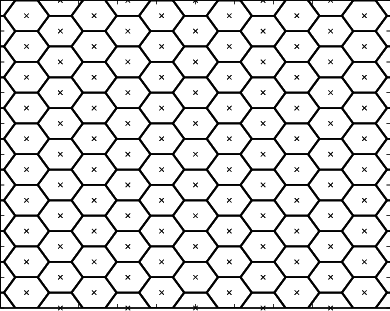

Տեղակայել ավեցանկյուն ցանցի օրինակքան քառակուսի: Վեցանկյուն բջիջները տալիս են մոտավորապես 13% ավելի լավ տարածքի ծածկույթ նույն բազային կայանների քանակով: Սա չափվել է մի քանի տեղակայումների ժամանակ:

Անջատիչներ և մալուխներ

PoE+ անջատիչներպահանջվում է-802.3at առնվազն 25.5W մեկ պորտով: Օգտագործեք գիգաբիթ, ոչ թե արագ Ethernet: Ավելի մեծ պիտակների պատկերի տվյալները կփակվեն 100 Մբիթ/վրկ արագությամբ հղումների վրա: Ստացեք կառավարվող անջատիչ VLAN հատվածավորման և QoS-ի համար: Նավահանգիստների քանակը պետք է լինի բազային կայանների քանակը, գումարած 30% գլխամասը ապագա ընդլայնման համար:
Մալուխների համար,Cat6 կամ 6A պաշտպանված, 90 մետր առավելագույն վազք մեկ TIA-ի համար-568, զուգահեռ երթևեկության ժամանակ սնուցման մալուխներից 30 սմ հեռավորության վրա պահեք: Օգտագործեք խողովակ կամ մալուխային սկուտեղ, հատկապես այն խանութներում, որտեղ տեսանելի են առաստաղի ենթակառուցվածքը: Սրանցից ոչ մեկը ESL-ի-հատուկ չէ, դա ցանցի տեղադրման ստանդարտ լավ պրակտիկա է:
Բազային կայանի տեղադրում

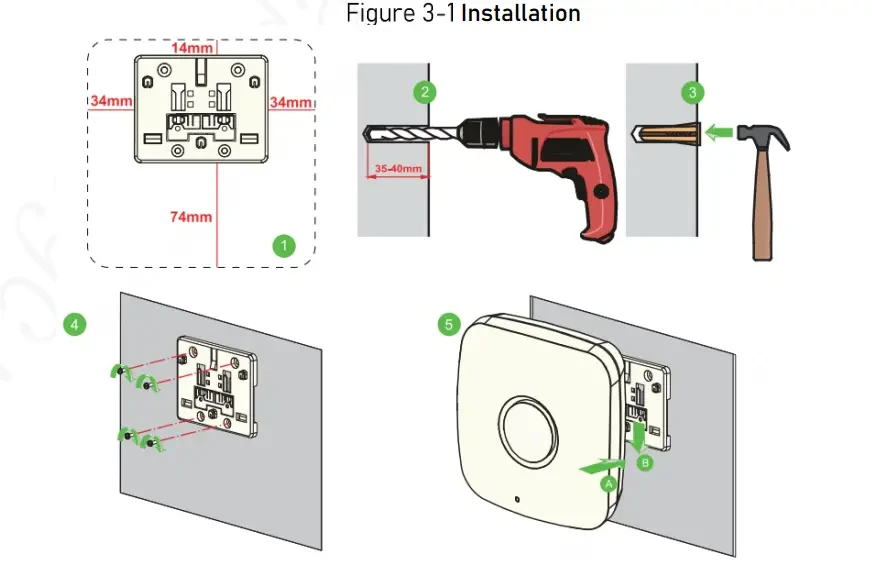

Պահանջվող գործիքներ և նյութեր
Էլեկտրական գայլիկոն՝ մուրճի ֆունկցիայով, 8 մմ որմնադրությանը պատկանող բիթեր (բերեք պահեստամասեր, քանի որ առաստաղի բետոնն ուտում է դրանք), մալուխների սեղմման գործիք, մալուխի փորձարկիչ, լազերային հեռավորության չափիչ, սպիրտի մակարդակ, ոլորող մոմենտ պտուտակահան: Նյութերի համար՝ վաճառողից-տրամադրված մոնտաժային փակագծեր (չի փոխարինում), ընդարձակող խարիսխներ, Cat6 կարկատան մալուխներ տարբեր երկարություններով, ուլտրամանուշակագույն-դիմացկուն մալուխային կապեր և մալուխների պիտակներ:

Մալուխի պիտակները կամընտիր չեն:
Տեղադրման կարգը
Փոխանցել բազային կայանի կոորդինատները պլանավորումից ֆիզիկական վայրեր՝ օգտագործելով լազերային հեռավորության հաշվիչ: Նշեք մոնտաժային անցքերը: Լուսանկարեք այս փուլում-երբ հաճախորդը հարցնում է, թե ինչու է բազային կայանը որոշակի վայրում վեց ամիս անց, փաստաթղթերը պահպանում են փաստարկները:
Հորատեք անցքեր, տեղադրեք խարիսխներ, ամրացրեք փակագծերը, ստուգեք մակարդակը, ոլորող մոմենտը մինչև սպեկտրը (սովորաբար 2-3 Նմ M6-ի համար խարիսխների մեջ): Ուղղեք ցանցի մալուխը PoE անջատիչից դեպի յուրաքանչյուր դիրք՝ թողնելով 1 մետրանոց սպասարկման օղակներ յուրաքանչյուր ծայրում: Ամրացրեք մալուխները 1 մետր ընդմիջումներով և պիտակավորեք երկու ծայրերը:
Ստուգեք յուրաքանչյուր մալուխի անցկացումը նախքան բազային կայանը տեղադրելը:Դադարեցրեք RJ45-ով` հետևելով T568B ստանդարտին, այնուհետև փորձարկեք շարունակականության և կապի նշանակման համար: Փաստաթղթի արդյունքները.
Հենց որ մալուխները ստուգվեն, միացե՛ք բազային կայանին, ամրացրե՛ք բրա վրա, ստուգե՛ք, որ սնուցման LED լույսերը ցույց են տալիս հաջողված PoE բանակցությունները: Գրանցեք MAC հասցեն և ֆիզիկական գտնվելու վայրը: Միավորը պետք է հայտնվի կառավարման ծրագրաշարում 60 վայրկյանի ընթացքում: Եթե դա այդպես չէ, նախ ստուգեք մալուխի վերջնամասը, ժամանակի 90%-ը, որ խնդիրն է, ոչ թե թերի միավորը:
Պիտակի տեղադրում
Նախնական-տեղադրման նախապատրաստում
Պիտակներն առաքվում են խորը քնի ռեժիմով: Ակտիվացումը տարբերվում է արտադրողի կողմից, և դա ավելի շատ ժամանակ է վատնում, քան գրեթե ցանկացած այլ խնդիր:SES-իմագոտագօգտագործում է կոճակի սեղմում-պահեք փակված կոճակը 3-5 վայրկյան, մինչև լուսադիոդը բռնկվի:Գնացուցիչպիտակները ավտոմատ-արթնանում են, երբ հայտնաբերում են բազային կայանի վավեր ազդանշան:Հենշոուհիմնականում օգտագործում է մարտկոցի ներդիրի հեռացումը:Սոլումպահանջում է մագնիսական ակտիվացման անցում նշանակված սենսորային տարածքի վրա:
Ակտիվացման մեթոդը պետք է հայտնի լինի մինչև տեղադրման օրը: Թիմերը ժամեր են վատնել, քանի որ ոչ ոք չի անհանգստացել նախապես կարդալու ակտիվացման ընթացակարգը:
Խմբաքանակի գրանցումարժե տեղադրման ժամանակը: Արտահանեք սերիական համարները առաքման փաստաթղթերից, ներմուծեք կառավարման ծրագրակազմ, նախապես-նշեք տեղադրության կոդերը: Սա կրճատում է յուրաքանչյուր պիտակի տեղադրման ժամանակը մոտ 40%-ով: SES-imagotag-ի զանգվածային ներմուծումն աշխատում է սահուն: Hanshow-ը պահանջում է CSV-ի հատուկ ձևաչափում, որը լավ փաստաթղթավորված չէ,-կանչեք կաղապարների աջակցություն, եթե ստանդարտ ներմուծումը սխալներ է թույլ տալիս:
Կապակցման մեթոդներ
Նախապես նշանակված պաշտոններով պլանավորված տեղակայումների համար,հաջորդական կապլավ է աշխատում: Տեխնիկը գնում է նշանակված դիրք, սկանավորում է պիտակի շտրիխ կոդը, համակարգը հաստատում է նախապես նշանակված կապակցումը, տեխնիկը ամրացնում է, համակարգի հերթերը թարմացվում են: Փորձառու տեղադրողները այս կերպ հարվածում են ժամում 80-100 պիտակ:
Իրական-ժամանակի պարտավորեցումիմաստ ունի, երբ պլանոգրամները վերջնական տեսքի չեն բերվում: Սկանավորեք ապրանքի շտրիխ կոդը դարակում, սկանավորեք պիտակի շտրիխ կոդը, համակարգը ստեղծում է պարտադիր ինտերիեր: Ավելի դանդաղ՝ ժամում 50-70 պիտակներով, բայց երբեմն անհրաժեշտ է:
Զանգվածային պարտադիրCSV-ի միջոցով վերբեռնումն ամենաարագն է, երբ հասանելի են մաքուր տվյալներ: Վերբեռնումից առաջ մանրակրկիտ վավերացրեք:
Ֆիզիկական մոնտաժ
Մանրածախ դարակների մեծ մասը դարակների եզրերին օգտագործում է C{0}}ալիք կամ T{1}}ալիքի ռելսեր: Ընդհանուր պրոֆիլներն ենDBR 39(39 մմ բարձրություն, բնորոշ եվրոպական հիպերմարկետներին, ինչպիսին է Carrefour-ը),HL 30(30 մմ, տարածված է հյուսիսամերիկյան մթերային ապրանքներում) և տվյալների ժապավենի տարբեր լայնություններ պահեստի մանրածախ առևտրում: Համապատասխանեցրեք սեղմակը պրոֆիլին, ներդիրները տեղադրեք ռելսերի բացման մեջ, ներքև ճնշում գործադրեք՝ առաջ սահելիս, բաց թողեք: Գարնանային լարվածությունը փակում է այն իր տեղում: Ստուգեք, որ պիտակը դիմադրում է հորիզոնական սահողներին-հաճախորդները անընդհատ կբախվեն դրանք:
Առանց ռելսերի մետաղական մակերեսների կամ սառնարանային պատյանների վրա արտաքին մոնտաժման համար,մագնիսական ամրակներաշխատել ապակու միջով մինչև մոտ 6 մմ հաստությամբ: Այսպես են վարվում փակ սառնարանային գործերը։ Մակերեսը նախ մաքրեք իզոպրոպիլ սպիրտով:
Կպչուն մոնտաժապակու, պլաստիկի կամ փայտի վրա ըստ էության մշտական է. 3M VHB ժապավենը ստեղծում է արդյունաբերական-ամուր կապեր: Հեռացումը պահանջում է ջերմային ատրճանակ և կպչուն լուծիչ, և մակերեսի վնասը հավանական է: Համոզվեք, որ հաճախորդը դա հասկանում է սոսինձ օգտագործելուց առաջ:
Տեղադրման հաջորդականությունը
Լրացրեք բոլոր պիտակները մեկ բազային կայանի ծածկույթի գոտում, նախքան մյուսին անցնելը: Սա թույլ է տալիս անհապաղ ստուգում և թույլ չի տալիս տեղադրողներին ստեղծել RF ստվերներ, որոնք արգելափակում են արդեն տեղադրված պիտակների թարմացումները:

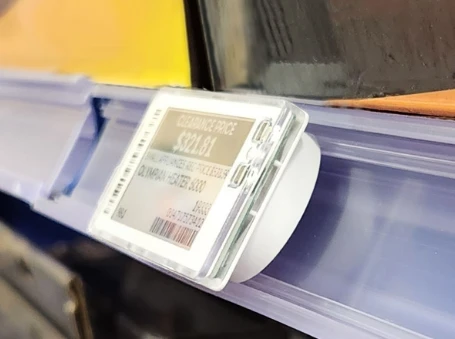

Առաջնահերթության կարգը.վերջի գլխարկները և գովազդային ցուցասարքերը առաջինը (ամենաբարձր տեսանելիությունը, խանութի կառավարման ժամացույցները), երկրորդ պարագծային բաժինները (ամենաերկար մալուխային երթուղիները, ենթակառուցվածքի հետ կապված խնդիրները վաղ են բռնել), կենտրոնական խանութի գոնդոլները երրորդը (ամենաբարձր խտությունը, ամենից շատ կրկնվող), մասնագիտացված տարածքները տևում են (պահեք սառնարանային բարդ աշխատանքը, երբ թիմը ռիթմ ունի):
Ավելի քան 3000 պիտակների տեղակայման դեպքում թիմի կառուցվածքը կարևոր է: Մեկ վերահսկիչ, որը ղեկավարում է աշխատանքային հոսքը և վարում խանութի կառավարման հաղորդակցությունը: Երկու մարդ շարժական սարքերի հետ սկանավորման/կապման մեջ: Չորս տեղադրողներ, որոնք կատարում են ֆիզիկական մոնտաժ: Մեկ ստուգիչ, որը հաստատում է ցուցադրման ճշգրտությունը և փաստաթղթավորման խնդիրները: Այս կոնֆիգուրացիան պահպանվում էԺամում 400-500 պիտակ. Փորձառու թիմերը կարող են հարվածել 600+-ին, բայց չեն ծախսում այդ տեմպը:

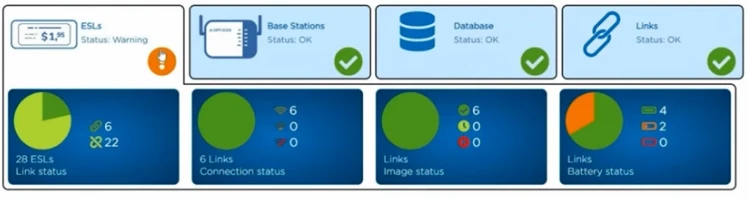

Համակարգի կոնֆիգուրացիա
Թարմացնել ընդմիջումները
Սա մարտկոցի տևողությունն է-ընդդեմ պատասխանունակության:
Ամեն մի քանի րոպեն մեկ թարմացնելու կարգավորումը հիանալի է հնչում, քանի դեռ պիտակները կփոխարինվեն 4 տարվա փոխարեն 18 ամիս հետո: Ամեն 5 րոպեն մեկ թարմացվող պիտակը մոտավորապես սպառվում է8 անգամ ավելի արագքան մեկ 2-ժամյա ցիկլով: Մթերային մի ցանց իր արտադրանքի ամբողջ բաժինը սահմանեց 5 րոպեանոց թարմացումների, քանի որ գները հաճախ փոխվում էին, այնուհետև երկու տարի անց ստիպված էին փոխարինել 400 պիտակներ:
Խելամիտ մոտեցում. օգտագործել1-2 ժամ ընդմիջումներովորպես լռելյայն տարրերի մեծ մասի համար: Տեղափոխել դեպի15-30 րոպե թարմացումներգների հաճախակի փոփոխություններ ունեցող կատեգորիաների համար, ինչպիսիք են արտադրանքը կամ մրցակցային մթերային ապրանքները: Պահպանեք ագրեսիվին1-5 րոպե կարգավորումհատուկ SKU-ների համար հատուկ առաջխաղացումների ժամանակ, այլ ոչ թե որպես ընդհանուր քաղաքականություն:
Ալիքի ընտրություն
2.4 ԳՀց տիրույթն ունի 14 ալիք, բայց միայն1, 6 և 11FCC տարածաշրջաններում չեն-համընկնող: Հետազոտեք առկա WiFi-ի տեղակայումը և ընտրեք ESL ալիքներ՝ համընկնումը նվազագույնի հասցնելու համար: Եթե WiFi-ը 1-ին և 6-րդ ալիքներում է, միացրեք ESL-ը 11-ին: Ձեռնարկությունների WiFi համակարգերի մեծ մասը կարող է կարգավորվել-համակարգել հաճախորդի ՏՏ թիմի հետ, այլ ոչ թե պարզապես աշխատել դրանց շուրջ:
Միացրեք փոխանցման հզորությունը միջինից (10-15 դԲմ): Աճել միայն այն դեպքում, եթե դիրքավորման օպտիմալացումից հետո ծածկույթի բացերը պահպանվեն: Բարձրանալը մեծացնում է միջամտությունը այլ 2,4 ԳՀց համակարգերի հետ, ներառյալ խանութի սեփական WiFi-ը:
Կաղապարի դիզայն
Գինը պետք է լինի ամենամեծ տարրը-նվազագույնը 48 կետանոց տառատեսակ1 մետր հեռավորության վրա ընթեռնելիության համար: Ապրանքի անվանումը երկրորդական: Հուսալի սկանավորման համար չափված շտրիխ կոդը,նվազագույնը 80% խոշորացումEAN-ի համար-13. Միավորի գինը օրինականորեն պահանջվում է ԵՄ-ում և ԱՄՆ շատ նահանգներում, ուստի ստուգեք տեղական պահանջները: Գովազդային դրոշների համար անհրաժեշտ են հակապատկեր գույներ եռագույն էկրանների վրա. Ուշադրություն դարձրեք, որ մոնոխրոմ պիտակների վրա կարմիրը մոխրագույն է դառնում, ուստի ձևավորեք համապատասխանաբար:

Ինտեգրում
Բիզնես համակարգերին միանալու երկու եղանակ.Հրում մոդելեթե ERP-ն կամ POS-ն ուղարկում է գների թարմացումներ API-ի միջոցով, երբ փոփոխությունները տեղի են ունենում-իրական-ժամանակի համաժամեցում, սակայն պահանջում է փոփոխել աղբյուրի համակարգը:Քաշեք մոդելըունի ESL սերվերի հարցումը գրաֆիկով-ավելի հեշտ է իրականացնել, բայց ներմուծում է հետաձգում գնի փոփոխության և պիտակի թարմացման միջև:
Մթերային ապրանքների և էլեկտրոնիկայի համար, որտեղ գները հաճախ փոխվում են, ինտեգրման ջանքերն արժե մղել: Կայուն գնային միջավայրերի համար, ինչպիսիք են ապարատային խանութները, pull-ը լավ է աշխատում:
Ուղղակի տվյալների բազայի միացումնաև տարբերակ է-ապրանքի աղյուսակը վերջին համաժամացումից հետո փոփոխված գրառումների հարցում: Միշտ միացեք կրկնօրինակին, ոչ թե արտադրությանը: Սև ուրբաթ օրը մեկ տեղադրման ժամանակ վատ գրված ESL հարցումը տապալեց POS համակարգը:
API-ի իրական զանգերը և տվյալների բազայի հարցումները պարզ REST գրառումներ են և SQL ընտրանքներ: Խնդիրը տվյալների որակն ու սխալների մշակումն է, այլ ոչ թե տեխնիկական ինտեգրումը:
Փորձարկում և վավերացում
Քայլելու թեստ

Տեղադրեք փորձնական պիտակներ ամբողջ խանութում, ներառյալ դիրքերը ծածկույթի սահմաններում-միջանցքների վերջում, անկյուններում, սյուների հետևում, սառնարանային գոտիների մոտ և ներսում: Գործարկեք բոլոր թեստային պիտակների միաժամանակյա թարմացումը: Ցանկացած պիտակ, որը չի թարմացվում 5 րոպեի ընթացքում, ցույց է տալիս ծածկույթի բացը: Շարունակելուց առաջ շտկեք դրանք:
Ավելի մանրամասն վերլուծության համար օգտագործեք ՌԴ հետազոտության գործիքները կամ ESL համակարգի ներկառուցված-ախտորոշիչները` ազդանշանի ուժգնությունը քարտեզագրելու համար: Ընդունելի RSSI է-70 դԲմ կամ ավելի ուժեղ. -70-ից -80 դԲմ միջակայքում սահմանային է-այն կաշխատի, բայց սպասվում է երբեմն ձախողումներ: -80 դԲմ-ից թույլ անընդունելի է: SES-imagotag-ը ցույց է տալիս յուրաքանչյուր պիտակի RSSI-ն իրենց ախտորոշման մեջ: Hanshow-ը պահանջում է առանձին հարցման գործիք:
Ֆունկցիոնալ փորձարկում
Գործարկեք խանութի ամբողջական- թարմացում: Թիրախային չափումներ.99% հաջողություն առաջին փորձից, 99,9% ավտոմատ կրկնությունից հետո, ավարտը 15 րոպեից ցածր 5000 պիտակ ունեցող խանութների համար: Եթե այս թվերը չեն հարվածվում, կա ծածկույթի խնդիր, միջամտության խնդիր կամ սարքավորման թերի: Մի ստորագրեք, քանի դեռ շեմերը չեն հասել:
Քաշեք 5% պատահական նմուշ և ստուգեք, որ ցուցադրված գները համապատասխանում են աղբյուրի համակարգին:Զրո հանդուրժողականություն անհամապատասխանությունների համար:Ցանկացած անհամապատասխանություն ցույց է տալիս պարտադիր սխալ կամ ինտեգրման ձախողում:
Սթրես-թեստավորման համար մոդելավորեք ֆլեշ վաճառք՝ միաժամանակ թարմացնելով պիտակների 50%-ը: Ստուգեք, որ համակարգը պատասխանատու է, և հերթը մաքուր է ընթանում: Նաև փորձարկեք ձախողումը-անջատեք մեկ բազային կայանը ակտիվ թարմացման ցիկլի ընթացքում և հաստատեք, որ ազդակիր պիտակներն ընդունում են ծածկույթը հարակից միավորներից: Սա հաստատում է, որ 20% ավելորդությունը իրականում աշխատում է:
Երբ ամեն ինչ սխալ է
Այս հարցերը բազմիցս ի հայտ են գալիս։
Պիտակներ, որոնք չեն արձագանքում.եթե լուսադիոդը երբեք չի թարթում, մարտկոցը միացված չէ-կրկնել ակտիվացման հաջորդականությունը: LED-ը բռնկվում է, բայց էկրանի փոփոխություն չկա, նշանակում է, որ պիտակը, հավանաբար, տիրույթից դուրս է: Էկրանի մասնակի կամ աղավաղված թարմացումները մատնանշում են ՌԴ միջամտությունը-փորձեք տարբեր ալիքներ և որոնեք մրցակցող 2,4 ԳՀց աղբյուրներ: Հին բովանդակությունը, որը չի թարմացվում, գրեթե միշտ պարտադիր խնդիր է կառավարման ծրագրային ապահովման մեջ:
Բազային կայանի խնդիրներ.սնուցման LED բացակայությունը նշանակում է, որ PoE-ն չի բանակցում-ստուգել, որ անջատիչի միացքը իրականում աջակցում է PoE+ և ստուգեք մալուխի դադարեցումը: Էլեկտրաէներգիայի, բայց ծրագրային ապահովման գրանցման բացակայությունը ցանցի կազմաձևումն է-IP-ի նշանակումը, firewall-ի կանոնները, VLAN-ի կարգավորումները: Մեկ գոտում ընդհատվող խափանումները հուշում են սահմանային ծածկույթ այդ բազային կայանից: Գոտու բոլոր պիտակները, որոնք միաժամանակ խափանում են, սովորաբար նշանակում է, որ բազային կայանն ինքը մահացել է:
Համակարգի-մակարդակի խնդիրներ.թարմացումները հերթագրվում են, բայց չեն հասնում պիտակներին, ցույց է տալիս սերվերի և բազային կայանների միջև կապի խզումը-ստուգեք ցանցի ուղին և վերագործարկեք ESL ծառայությունները: Սխալ գները, չնայած աղբյուրի ճիշտ տվյալներին, նշանակում են, որ ինտեգրման համաժամացումը խաթարված է-փորել API-ի մատյաններում: Դանդաղ արձագանքը ցույց է տալիս տվյալների բազայի կատարումը, հատկապես ավելի մեծ տեղակայումների դեպքում: Անհետացող կապերը հուշում են տվյալների կոռուպցիայի-վերականգնումը պահուստից անմիջապես:
Պահպանելով այն վազում
Ոչ մի ունիվերսալ սպասարկման ծրագիր գոյություն չունի, սակայն որոշ բաների անտեսումը խնդիրներ է առաջացնում:
Ամենօրյամոնիտորինգը պետք է ավտոմատացված լինի անցանց պիտակների, մարտկոցի ցածր մարտկոցի և ձախողված թարմացումների համար համակարգի ազդանշանների միջոցով:Շաբաթական, վերանայեք պիտակի կարգավիճակի հաշվետվությունները և ուսումնասիրեք ցանկացած բան անցանց ռեժիմում ավելի քան մեկ օր:Ամսական, ֆիզիկապես ստուգեք պիտակները փոշոտ վայրերում-հացաբուլկեղենի բաժինները տխրահռչակ են-և ստուգեք-ճշտությունը:Տարեկան կտրվածքով, ստուգեք՝ արդյոք խանութի դասավորության փոփոխություններն ազդել են բազային կայանի ծածկույթի վրա և պլանավորեք մարտկոցի փոխարինում։
Մարտկոցների վրա. պիտակները չեն կարող սպասարկվել-օգտագործողի համար, ուստի ամբողջ սարքը փոխարինվում է, երբ մարտկոցը սպառվում է: Մի սպասեք անհաջողությունների. Երբ նավատորմի 10%-ը ցույց է տալիս մարտկոցի լիցքաթափման նախազգուշացումները, տեղադրեք փոխարինման պատվերը: Արտակարգ պատվերներն ավելի թանկ արժեն, իսկ ակցիաների ժամանակ մեռած պիտակները խնդիրներ են ստեղծում:
Տեղակայման սանդղակ
Փոքր տեղակայումներ500-ից ցածր պիտակների համար անհրաժեշտ է 1-2 բազային կայան, տեղադրման օր երկու հոգով և ամպային հոսթինգ: Լավ մեկնարկային նախագծեր ESL-ում նոր թիմերի համար:
Միջին տեղակայումներ500-ից մինչև 3000 պիտակներ պահանջում են 3-8 բազային կայաններ, 2-4 օր 4-6 հոգանոց թիմով և իրական ծրագրի պլանավորում:
Խոշոր ձևաչափի խանութներ3000-15000 պիտակներով տարբեր են: Հուսալիության համար պլանավորեք 8-25 բազային կայաններ, 1-2 շաբաթ, 8-12-անոց թիմեր և ներկառուցված սերվերներ: Փուլային տեղակայումը և ծրագրի նվիրված կառավարումը դառնում են անհրաժեշտ:
Ձեռնարկության սանդղակ15,000-ից ավելի պիտակներ-ֆլագմաններ, խոշոր սուպերմարկետներ-նշանակում են 25+ բազային կայաններ, 2-4 շաբաթ, 15+ անձի թիմեր մասնագիտացված դերերով և ավելորդ ենթակառուցվածք: Ստացեք փորձառու օգնություն այս մասշտաբով առաջին տեղակայման համար:
Որակի ապահովման ստուգաթերթ
Նախքան սկսելը.Կայքի հետազոտությունն ավարտված է լուսանկարներով, ՌԴ միջամտության քարտեզագրված, բազային կայանի դիրքերը նշված, ցանցային ենթակառուցվածքի ստուգում, պիտակի քանակները հաստատված անկանխատեսելիության դեպքում, թիմը տեղեկացված է, խանութի ղեկավարությունը տեղեկացված է:
Տեղադրման ընթացքում.բազային կայաններ ճիշտ բարձրության վրա, մալուխներ փորձարկված մինչև դադարեցումը, յուրաքանչյուր բազային կայան հաստատված է առցանց՝ նախքան հաջորդին անցնելը, ակտիվացումները ստուգված են, կապերը վավերացված են, գոտիների թարմացման թեստերը անցնում են 99%+, ծածկույթի բացերը հասցեագրված:
Ավարտից հետո.Խանութի ամբողջական թարմացում մինչև 15 րոպե, հաջողության 99,9% արդյունք, գնի ճշգրտության աուդիտ անցած, ինտեգրումը ստուգված, անձնակազմի վերապատրաստում, փաստաթղթերի առաքում, աջակցության կոնտակտներ հաստատված, սպասարկման ժամանակացույց հաստատված:
